実績工数バーの表示

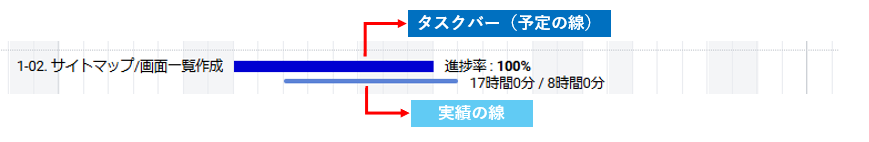

タイムシートから入力した実績値は、タスクバー(予定の線)下に表示されます。
進捗率はタスクバーと重ねて濃色で上塗りされます。
遅延タスク表示
タスクのステータスは「未着手」「進行中」「完了」の3種類です。
ステータスが「完了」以外で、期限を超過している場合、遅延タスクとなります。
遅延タスクを含む場合、下記の順で赤色での表示が連動します
- プロジェクト軸:「プロジェクト>タスクグループ>タスク」の順番で赤色表示が連動
- メンバー軸:「メンバー>プロジェクト>タスクグループ>タスク」の順番で赤色表示が連動
進捗率の計算方法
プロジェクト配下のタスクの [ 見積もり × 進捗率 ] の合計値 ÷ プロジェクト配下全タスクの見積もり合計値 となっています。
例)以下の場合、プロジェクトの進捗率は25%
1. 見積もり10hのタスクが50%
2. 見積もり5hのタスクが0%
3. 見積もり5hのタスクが0%
見積もりの合計値:20h(10h+5h+5h)、 1のタスクが5h進んでいる。
計算式としては、(10h × 50% + 5h × 0% + 5h × 0%) ÷ (10h + 5h + 5h)
となり、グループの進捗率は25%となります。
