工数予算の登録
プロジェクトでアサインされた工程の工数予算を設定します。
工数予算の入力単位は、初期設定では「人月」となっています。「基本設定>プロジェクト設定>工数予算の入力単位」より入力単位を変更することができます。
工程の工数予算を入力します。
- 「基本設定>タイムシート設定>工程入力」で2つ以上の工程を設定している方
- 工程リスト、工程グループどちらの場合でも、この画面で設定出来る予算は1階層目の工程に対してのみとなります。
- 小数点以下2桁までの入力が可能です。ただしシステム上工数は分単位で管理しているため、「工数予算の入力単位」と「人日・人月の単位」の設定によっては分未満の端数が四捨五入されます。
表示項目について

- ガントチャート(①)

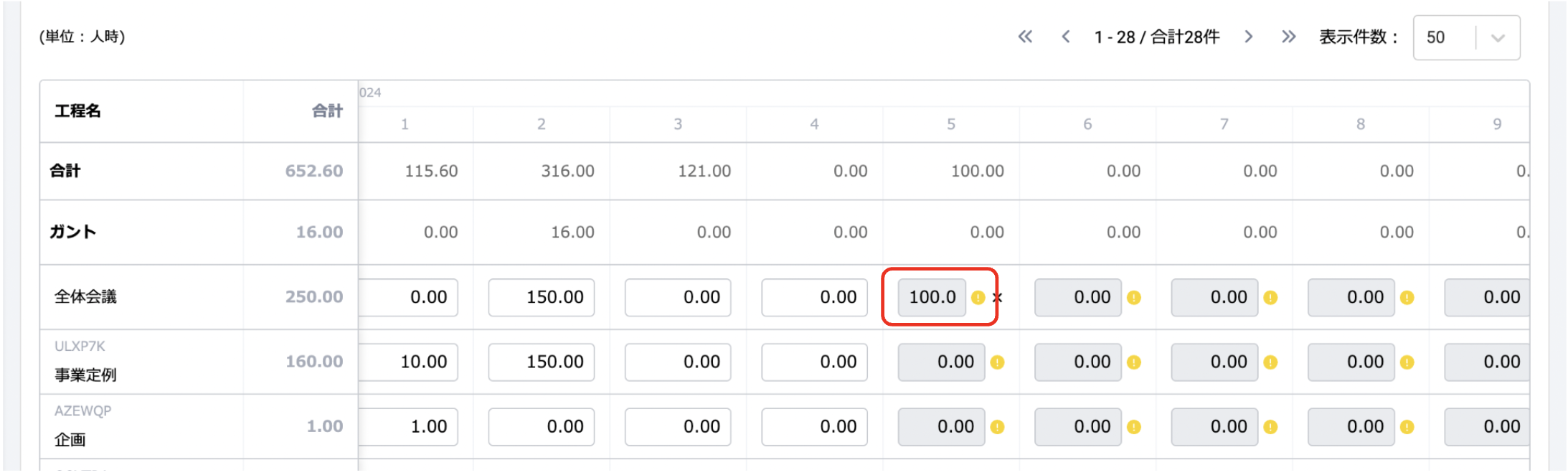

タスクに設定されている工数予算の合計値が月ごとに表示されます。編集はできません。 - 工程(②)
この画面で入力した工数予算が表示されます。編集権限が付与されている場合は編集できます。
表示期間について

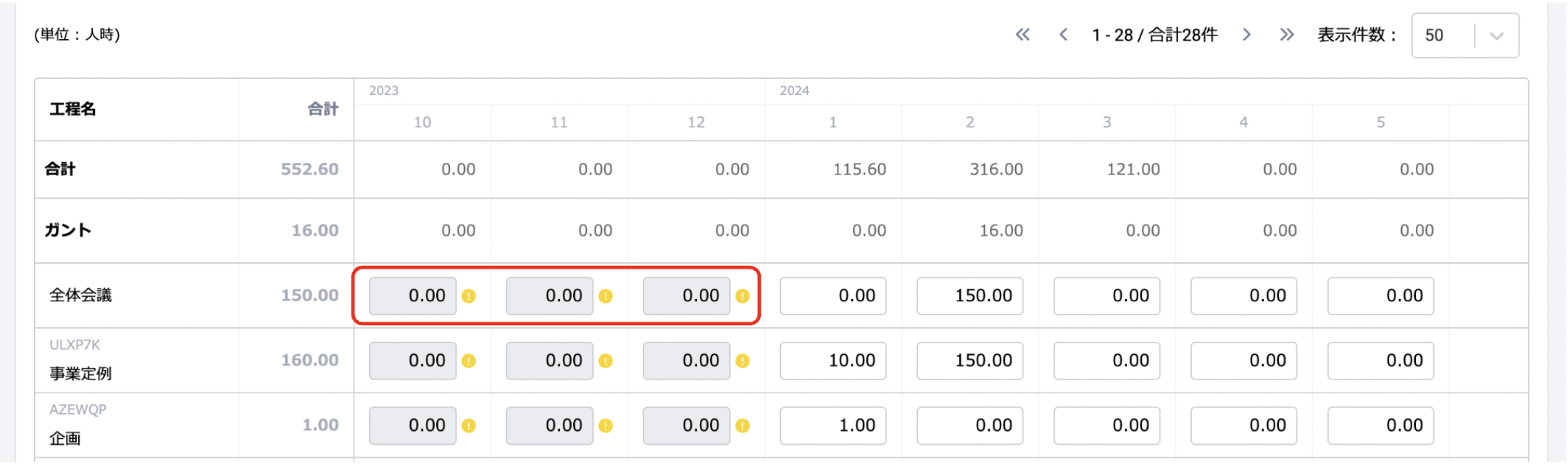

- 表示期間を指定することができます。
- 指定できる範囲の上限は「月次:12ヶ月間」となります。
ガントチャート利用のプロジェクトの工数予算について
-
ガントチャートのみを利用しているプロジェクトについては、本機能をご利用できません。
-
本機能での工数予算入力はできません。
-
ガントチャートプロジェクトの工数予算は、ガントチャートのタスク作成時に設定してください。
工数予算の登録/編集ができないケースについて
以下のケースに該当する月の工数予算は登録/編集できません。
- プロジェクトの開始日〜終了日の期間外
- 工程への予算登録後にプロジェクトから当該の工程を外した場合
[X]ボタンをクリックすることで「登録/編集ができない月の工数予算」を削除することができます。
(例:2024年5月の工数予算の登録後、プロジェクトから当該の工程を外した場合 など)
- 工程への予算登録後に当該の工程を非アクティブにした場合
